Aguas de Cartagena informa que la Parada Técnica avanza de manera favorable y conforme al cronograma operativo, alcanzando un 70% de ejecución en las actividades programadas.
Durante este proceso se desarrollan trabajos de mantenimiento, entre ellos el primer empalme correspondiente a la primera fase de la interconexión de la línea Albornoz–Planta, una infraestructura clave para fortalecer el suministro hacia la Planta El Bosque y mejorar la confiabilidad del sistema de acueducto.

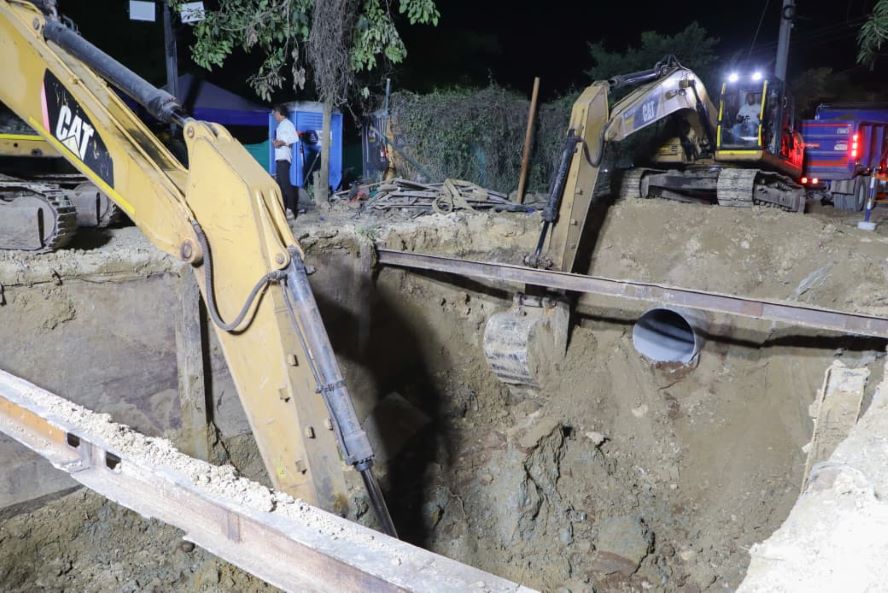

Entre tanto, desde las 5:00 a. m. se registra un avance sostenido en la obra principal —la Interconexión Albornoz–Planta—, donde continúan las labores de nivelación topográfica del fondo, izaje y colocación de placas de concreto prefabricadas e instalación de los soportes metálicos para asegurar la tubería.
De las 35 actividades previstas para los dos días de intervención, las 29 programadas para el primer día (26 de noviembre) fueron ejecutadas exitosamente. Para la jornada de hoy se encuentran programadas las siguientes labores:
• Empalme de tres sifones de tubería de conducción de 500 mm en Bocagrande para la realización de las obras del proyecto de Protección Costera.
• Instalación de válvulas de 300, 250 y 100 mm en Bocagrande para fortalecer la operatividad de la red en esta zona.
• Instalación de un medidor de caudal en la urbanización La India.
• Instalación de un medidor de turbiedad en la tubería de salida de la PTAP El Bosque.
• Mantenimiento de la válvula reguladora de Ceballos–Bosque.

Por otro lado, es importante señalar que el servicio de acueducto para el primer grupo de barrios que permaneció sin suministro durante el primer día de la Parada Técnica comenzó a restablecerse de forma gradual, conforme avanzan los procesos de recuperación del sistema.
Aguas de Cartagena agradece la comprensión de la comunidad, ratifica su compromiso con la modernización y el fortalecimiento del sistema de acueducto e invita a la ciudadanía a mantenerse informada a través de su página web y sus canales oficiales en redes sociales, donde se seguirán publicando los avances de la Parada Técnica.
Fuente: Comunicaciones Acuacar.
